Sur le papier, gérer soi-même ses travaux paraît simple. On trouve un plombier, un électricien, un carreleur, un peintre. On négocie chacun de son côté, on économise la marge de l'intermédiaire, et on garde la main.
En pratique, c'est là que la plupart des projets de rénovation dérapent. Pas sur la qualité du travail — les artisans sont généralement compétents. Sur la coordination.
Cet article compare honnêtement les trois façons d'organiser une rénovation, avec leurs coûts réels et leurs risques. Y compris quand l'auto-coordination est le bon choix.
Les 3 façons d'organiser une rénovation
Option 1 — Vous coordonnez vous-même

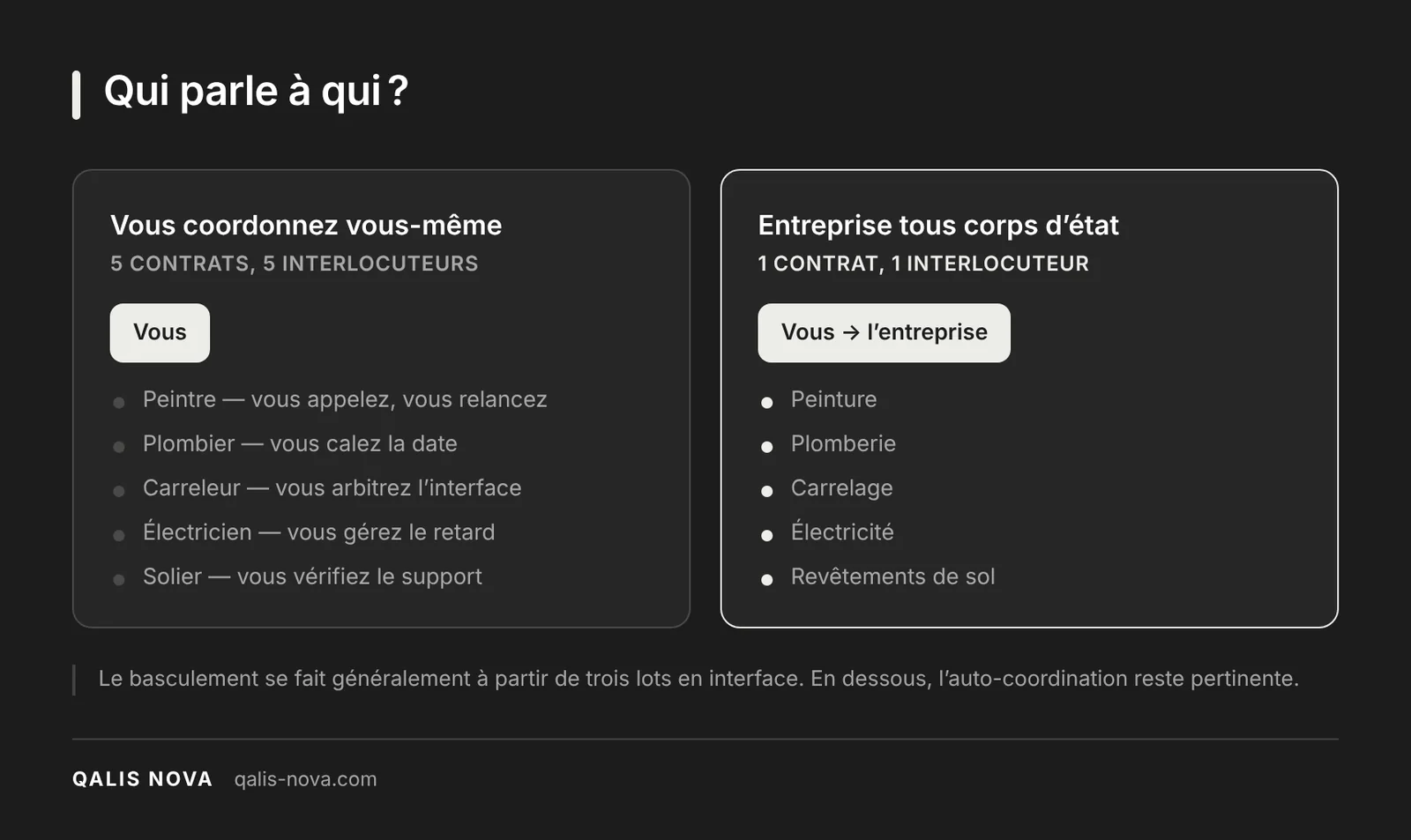

Vous contractez directement avec chaque artisan. Vous êtes le chef d'orchestre.
Ce que vous gagnez : pas de marge de coordination, un contrôle total sur le choix des intervenants, et la possibilité de négocier lot par lot.
Ce que vous prenez en charge : l'ordonnancement des interventions, la gestion des interfaces entre corps d'état, les commandes de matériaux, la gestion des retards, et l'arbitrage des désaccords.
Ce que ça demande vraiment : de la disponibilité en journée. Les artisans travaillent aux heures de bureau, et les décisions se prennent sur place. Comptez plusieurs heures par semaine pendant toute la durée du chantier.
Option 2 — Une entreprise tous corps d'état
Un seul contrat, un seul interlocuteur, un seul planning. L'entreprise réalise en interne les lots qu'elle maîtrise et confie les autres à des partenaires réguliers.
Ce que vous gagnez : la coordination, la gestion des interfaces, un planning unique, et surtout un seul responsable en cas de problème.
Ce que ça coûte : une marge de coordination, intégrée au prix.
Option 3 — Un architecte ou un maître d'œuvre
Un professionnel conçoit le projet, consulte les entreprises, suit le chantier et réceptionne les travaux pour votre compte.
Ce que vous gagnez : une conception aboutie, une mise en concurrence structurée, un suivi indépendant des exécutants.
Ce que ça coûte : des honoraires, généralement exprimés en pourcentage du montant des travaux.
Pertinent quand : le projet modifie la structure, implique une déclaration préalable ou un permis, ou porte sur un budget important.
Le coût caché de la coordination
C'est le point que les comparatifs ne mentionnent jamais.
Coordonner soi-même ne coûte pas zéro. Cela coûte du temps, et surtout cela expose à trois risques qui, eux, se chiffrent.
Les trous de planning. L'électricien termine le mardi, le plaquiste n'est disponible que dix jours plus tard. Le chantier ne coûte rien pendant ces dix jours, mais votre projet s'allonge — et si vous êtes relogé ou si vous perdez du loyer, cela se chiffre très concrètement.
Les malfaçons d'interface. Ce sont les plus fréquentes et les plus pénibles. La cloison montée avant le passage des gaines. Le carrelage posé avant le raccordement de l'évacuation. Le point de fixation prévu là où passe une canalisation.
Ces défauts n'engagent aucun artisan en particulier : chacun a bien fait son travail. C'est l'articulation entre eux qui a manqué. Et la reprise est à votre charge.
Le renvoi de responsabilité. Un désordre apparaît. Le carreleur dit que le support n'était pas conforme. Le plaquiste dit que le carrelage a été posé trop tôt. Vous arbitrez, sans expertise technique et sans levier contractuel.
En rénovation, la majorité des litiges naissent aux interfaces, pas au sein des lots. C'est ce que la coordination achète.
Ce qu'est réellement une entreprise « tous corps d'état »
L'expression est employée à toutes les sauces. Voici ce qu'elle recouvre réellement, et comment vérifier.
Aucune entreprise ne réalise l'intégralité des lots en interne. Ce serait économiquement absurde. Une entreprise tous corps d'état sérieuse combine deux choses : des lots réalisés par ses propres équipes, et des partenaires réguliers pour les autres.
Ce qui compte n'est donc pas la proportion d'internalisation, mais trois éléments :
- Quels lots sont réalisés en interne, et lesquels sont confiés
- La régularité des partenaires : travaillent-ils ensemble depuis longtemps, ou sont-ils trouvés au coup par coup
- Qui porte la responsabilité contractuelle vis-à-vis de vous
Sur ce dernier point, la réponse doit être limpide : vous avez un seul contrat, avec un seul interlocuteur, qui répond de l'ensemble. Si l'entreprise vous propose de contracter directement avec ses sous-traitants, elle vous vend une prestation de coordination sans en assumer la responsabilité.
Chez Qalis Nova, la peinture, la plomberie, le carrelage et les revêtements de sol sont réalisés par nos équipes. Les autres lots de second œuvre, dont l'électricité, sont confiés à des partenaires avec lesquels nous travaillons régulièrement. Le contrat, le planning et la responsabilité restent de notre côté.

Les 6 questions à poser avant de choisir
Quelle que soit l'option retenue, ces questions clarifient rapidement la situation.
- « Quels lots réalisez-vous en interne, et lesquels sont confiés ? » Une réponse précise est bon signe. Une réponse évasive l'est moins.
- « Qui est mon interlocuteur au quotidien, et comment le joindre ? » Un nom, un numéro, une disponibilité.
- « Puis-je voir un planning daté par lot ? » Un planning avec des dates de démarrage et de fin par corps d'état, pas une durée globale.
- « Que se passe-t-il si un lot prend du retard ? » La question révèle immédiatement si le sujet a été anticipé.
- « Quelles garanties couvrent l'ensemble du chantier ? » Parfait achèvement, biennale, décennale : nous détaillons ces garanties dans notre article sur comment choisir son entreprise de rénovation.
- « Le nettoyage de fin de chantier est-il inclus ? » Poste systématiquement oublié, et pourtant nécessaire avant d'emménager.
Quand l'auto-coordination est le bon choix
Soyons honnêtes : elle l'est dans plusieurs cas.
- Un lot unique. Refaire les peintures d'un appartement ne demande aucune coordination.
- Deux lots sans interface. Un parquet et une porte d'entrée ne se gênent pas.
- Vous êtes du métier, ou vous en avez une bonne connaissance. Dans ce cas, la coordination vous coûte du temps mais pas de risque.
- Vous disposez de temps et vous acceptez l'aléa. Sur une résidence secondaire, sans date de livraison contraignante, l'enjeu est faible.
Le basculement se fait généralement à partir de trois lots en interface. Salle de bains, cuisine, réseaux : dès que les corps d'état dépendent les uns des autres, la coordination devient un métier.
Le vrai comparatif
| Critère | Auto-coordination | Entreprise tous corps d'état | Maître d'œuvre |
|---|---|---|---|
| Coût direct | Le plus bas | Intermédiaire | Le plus élevé |
| Votre temps | Élevé | Faible | Faible |
| Risque d'interface | À votre charge | Porté par l'entreprise | Suivi par le professionnel |
| Interlocuteur | Multiple | Unique | Unique |
| Adapté à | 1 à 2 lots | Rénovation partielle ou complète | Projets avec conception ou structure |
L'essentiel à retenir
Coordonner soi-même une rénovation est parfaitement faisable à condition d'avoir peu de lots, du temps en journée, et une tolérance à l'aléa.
Au-delà de trois lots en interface, la coordination devient un poste de travail à part entière. Ce que vous économisez en marge, vous le payez en temps, en délais et en reprises.
Le critère qui tranche n'est pas le prix affiché. C'est celui-ci : en cas de problème, combien de personnes différentes devrez-vous appeler ?
Pour cadrer votre budget en amont, consultez notre guide des prix de rénovation d'appartement au m².
Un projet à plusieurs lots ?
Nous nous déplaçons pour comprendre votre projet, puis nous vous remettons un devis détaillé sous 24 h et un planning daté par corps d'état.
Un seul contrat, un seul interlocuteur, une seule responsabilité.
QALIS NOVA — Rénovation tous corps d'état à Montpellier, dans l'Hérault et le Gard. Plus de 50 chantiers livrés. Salle de bains en une semaine, appartement complet en six semaines.
